Aller au contenu

Réglementation

Loi sur l'eau et drainage agricole : ce qui change selon la surface du projet

4 min de lectureRéglementation
Loi sur l'eau et drainage agricole : ce qui change selon la surface du projet

Un exploitant qui prépare un chantier de drainage se pose rarement la question en ces termes, mais elle conditionne pourtant le calendrier du projet : à partir de quelle surface une démarche administrative devient-elle nécessaire ? Voici comment répondre, à partir d'un exemple chiffré plutôt que d'une liste de définitions.

Un exemple pour fixer les idées

Prenons une exploitation qui prévoit de drainer 35 hectares répartis sur deux parcelles voisines. Ce chantier relève de la nomenclature eau du code de l'environnement, rubrique 3.3.2.0, qui encadre spécifiquement la réalisation de réseaux de drainage. Le texte distingue trois situations selon la superficie drainée : aucune procédure en dessous de 20 hectares, une déclaration entre 20 et 100 hectares, une autorisation à partir de 100 hectares. Avec 35 hectares, notre exploitant se situe dans la tranche intermédiaire : une déclaration est nécessaire avant le démarrage des travaux.

Ce que change un écart de quelques hectares

Le même projet, ramené à 18 hectares, basculerait sous le seuil des 20 hectares et ne relèverait d'aucune procédure au titre de cette rubrique. Porté à 110 hectares, il basculerait à l'inverse dans le régime d'autorisation, plus exigeant qu'une simple déclaration. Ces écarts, parfois modestes en apparence, changent la nature de la démarche à prévoir et le délai d'instruction qui s'y attache : c'est pourquoi la surface exacte du projet se calcule avant le chiffrage, pas après.

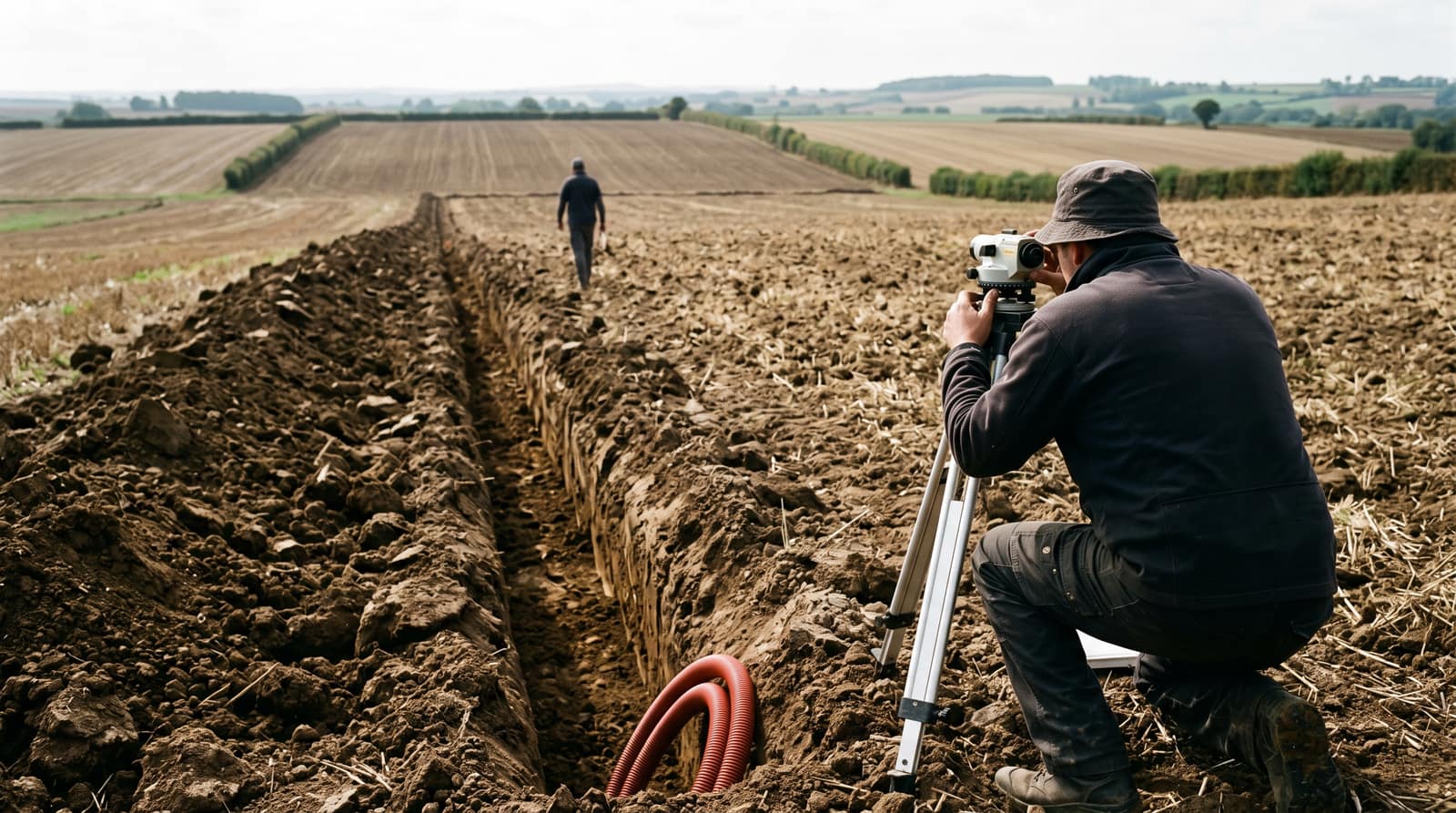

Relevé de terrain sur une parcelle agricole avant chiffrage d'un projet de drainage

Une seconde rubrique, indépendante de la surface totale

La rubrique 3.3.2.0 ne couvre qu'un seul aspect du sujet. Une seconde rubrique, la 3.3.1.0, encadre séparément l'assèchement des zones humides, avec des seuils nettement plus bas : une déclaration dès 0,1 hectare asséché, une autorisation à partir d'un hectare. Ces deux rubriques se cumulent plutôt qu'elles ne s'excluent. Un chantier de 15 hectares, en dessous du seuil de la rubrique drainage, peut donc malgré tout relever d'une déclaration s'il touche une zone humide identifiée sur une partie de la parcelle. Notre article dédié aux zones humides détaille cette vigilance plus en détail.

Comment la surface du projet se calcule concrètement

Ce qui compte pour ces deux rubriques, c'est l'emprise réellement traversée par le futur réseau, pas le cadastre entier de la parcelle ni la surface globale de l'exploitation, quand un chantier ne porte que sur un secteur limité. Un cas reste moins tranché : celui d'une même exploitation qui échelonne plusieurs chantiers, sur des parcelles différentes, à des moments différents. Faut-il alors les additionner ? La réponse n'est pas automatique et se règle au cas par cas, en visite de terrain, avec le dossier réel sous les yeux plutôt qu'avec une règle générale.

Pourquoi ce point se vérifie avant le chiffrage

Un chantier de drainage se cale hors saison de culture, sur une fenêtre resserrée entre la récolte et le semis suivant. Découvrir en cours de projet qu'une déclaration est nécessaire, avec le délai d'instruction qui l'accompagne, peut faire glisser le calendrier à la campagne suivante. Une visite de parcelle menée avant tout devis détaillé permet de caler une éventuelle démarche dans le calendrier du projet dès le départ, au lieu de la découvrir en cours de route et de devoir composer avec elle dans l'urgence.

Ce que cet article ne remplace pas

Cet article donne une lecture claire des seuils applicables, pas un avis juridique personnalisé, et ne se substitue pas au service instructeur compétent sur la qualification exacte d'un dossier. Chaque parcelle garde ses particularités, notamment la présence éventuelle d'une zone humide, qui ne se constate que sur place.

Une version à vérifier au moment du projet

Les tableaux annexes de cette nomenclature sont retouchés par décrets successifs, sans calendrier fixe. Ne pas se fier à un dossier d'un projet antérieur, même récent, et recontrôler le texte en vigueur au moment précis où le chantier se prépare : c'est un réflexe que nous appliquons systématiquement avant de valider une visite de parcelle.

Ce qu'il faut retenir

Retenez les trois paliers : rien en dessous de 20 hectares au titre de la rubrique drainage, une déclaration jusqu'à 100 hectares, une autorisation au-delà. Et un seuil séparé, bien plus bas, pour les zones humides, quelle que soit la surface totale du chantier. Un dossier qui se qualifie au moment de la visite de parcelle, pas au moment où le chantier est déjà lancé.

Source : Légifrance, code de l'environnement, article R214-1, tableau annexé, rubriques 3.3.2.0 et 3.3.1.0.

Cette vérification fait partie de chaque visite de parcelle que nous réalisons dans la Vienne, avant tout chiffrage. Détail de la prestation : étude de parcelle avant drainage agricole.

FAQ

Questions fréquentes

Le seuil de 20 hectares s'applique-t-il à toute l'exploitation ou au seul projet ?

Au seul chantier concerné : c'est l'emprise réellement traversée par le futur réseau qui compte, pas le cadastre entier de l'exploitation. Un exploitant qui enchaîne plusieurs chantiers sur des parcelles différentes verra la question de leur cumul éventuel tranchée au cas par cas, avec l'étude de terrain.

Deux rubriques différentes peuvent-elles s'appliquer au même chantier ?

Oui. La rubrique drainage (3.3.2.0) et la rubrique zones humides (3.3.1.0) sont indépendantes et se cumulent : un chantier peut être en dessous du premier seuil et néanmoins concerné par le second si une zone humide est présente.

Étude de terrain sur rendez-vous

Une parcelle mal drainée dans la Vienne ? Demandez une étude de terrain.

Étude de terrain, devis détaillé par poste, chantier calé hors période de culture.
